混凝土联锁块施工工艺及质量控制
联锁块生产工艺自八十年代由西德引进我国,经过不断 的推广,在我国沿海港口堆场建设中得到了广泛应用。在港 口工程中使用混凝土联锁块具有适应地基沉降能力强、翻修 方便、造价低、强度高、防滑、美观、且适应于两种不同基 础铺面之间的连接等优点。联锁块堆场以它特有的优点,正 在逐步取代混凝土堆场和沥青混凝土堆场。
一、联锁块的特点
联锁块是一种小型的高强混凝土砌块,单块面积为 0.0253m2 ,联锁块按外形来分一般可分为 S、A、I、D 等形 状,是以水泥和密实骨料为主要原材料,经过挤压强振成型 的,因此密实度大,强度高,抗冲击性能好。而在鞍钢鲅鱼 圈港堆场工程中使用的 S 型联锁块的咬合性能较优,该种联 锁块为 16 边形,外形尺寸 220×110×80mm,单块重量 4.4-4.5kg,每平米铺设 39 块。 联锁块堆场易修复。经过一段时间的使用,堆场一般会有 不同程度的沉降。当需要修复时,如果是联锁块堆场,可以起 除联锁块面层,对下部的结构层进行修复,重新铺砌联锁块面 层。而混凝土堆场,如凿除混凝土面层,耗时长、造价高。联 锁块堆场可以用不同颜色的联锁块拼成各种图案或划线分区, 以满足特殊需要。在联锁块制作时,可以在二次投料时采用彩 色水泥拌合料,制成彩色联锁块。联锁块全部在预制加工厂制 作,可以大批量生产。每个联锁块有 16 个 6 种方向的侧面, 其侧面面积,比同面积同厚度的块体大 6.7%。这种特有的结 构形式,再加上块体间缝隙的灌砂处理,大大提高了联锁块间 的咬合力和面层的整体性。联锁块堆场的施工工艺较为简单, 容易操作,联锁块堆场造价较低,比混凝土堆场低 70%。
二、联锁块堆场工程的施工工艺
联锁块堆场工程的结构形式一般从上至下依次是:联锁 块面层、砂垫层、水泥稳定碎石(砂砾)基层或混凝土垫层、 和具备一定承载能力的原始地基。现以某港口堆场工程为例, 介绍一下堆场联锁块的施工工艺。
1.铺设砂垫层
(1)在基层上铺设砂垫层,是联锁块的找平、集水、相 嵌、挤密的工艺层。
(2)在分段放线:在做好的基层上布置分段铺设控制桩, 联锁块面顶标高控制桩,以 5×5m 方格网为单位,并拉线控 制。
(3)摊铺:在必要时砂料先过筛(不大于 10mm 筛孔), 机械运至基层上,按一定间距倒堆,用人工摊铺撒平,摊铺 厚度 3cm,经试验段确定虚铺厚度为 3.7-3.8cm。
(4)刮砂:用自制的刮板逐段刮平至符合要求的标高, 注意刮砂时向倒退方向进行,以免脚踩砂层。
2.铺设联锁块及碾压
(1)定位放线,由测量人员给出高程控制点,铺设方向 按块体长边与铺装区主要边线成 45°角铺设。
(2)铺设时轻拿轻靠,用橡胶锤敲打稳定,以确保联锁 块不受到损坏。在两个方向的挂线控制缝隙的顺直,以确保 铺设的整体美观。铺设的推进方向向前,人应站在铺块上向 前或左右铺砌,不得站在砂垫层上铺设。

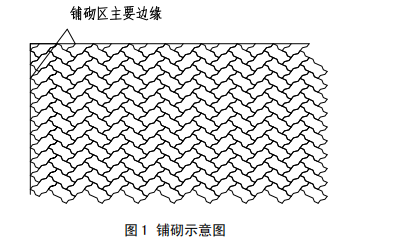

联锁块面层的直线(俗称大线)一般易于控制,而在拉线 控制直线的同时,斜线就不能再拉线进行控制了。因此在联锁 块面层铺砌施工中,采用“视线法”对联锁块面层的斜线进行 控制。“视线法”就是在联锁块面层的铺砌过程中, 设一名质 量控制人员,沿联锁块面层铺砌的长方向来回走动,过去时察 看一个方向斜线是否顺直,过来时察看另一个方向的斜线是 否顺直,如发现那一处斜线发生偏差,马上通知该处的正在铺 砌人员及时调整纠正。移至下一个区段铺设要保证与前一个区段的良好衔接,对不符合要求的块体或区段应及时调整。 铺设时应根据实际情况选定不同的铺块模数和误差数,以保 证整体性。 联锁块与各建筑物边缘的相接处理采用专用切块机将联 锁块切成与所镶边角的实际尺寸和角度相同的块体,进行镶 嵌铺设。
(3)碾压铺设完成一定的区段,应及时进行灌缝施振碾压,在未进行灌缝碾压前不得开放交通。缝采用经过筛选后符合规范规定的细砂,人工推车倒至块体表面抛洒扫砂,使细砂灌入缝中。施振碾压:先用小型压路机(6~8t)逐排重叠碾压 2~ 3 遍,并在铺砌好的联锁块面层均匀的撒一层砂,然后用扫 把将面层的砂子扫入缝中;施振碾压时扫砂、灌缝交替进行, 直到缝隙灌满填实为止,施振完成后保证块体平整挤密镶嵌 完好,然后采用 18 t 压路机不振动碾压,碾压的行车方向可 据现场实际情况确定,以垂直于铺设方向碾压行车,施工区 自由边 1 米范围内不碾压,待下一区段衔接好后再施振碾压。 压路机的碾压应由边缘向中间碾压,其前进速度应与步行速 度相当,避免使联锁块面层受到扰动。
3.修整

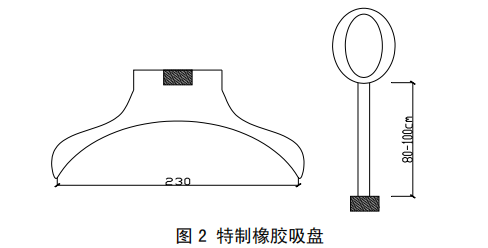

施工完毕后,面层的剩余砂子应清理干净,并对断裂的 块体进行调整。对断裂块体进行更换时,为了避免造成其他 块体的损坏,特加工专用的橡胶吸盘进行操作。

三、联锁块堆场工程的质量验收控制标准

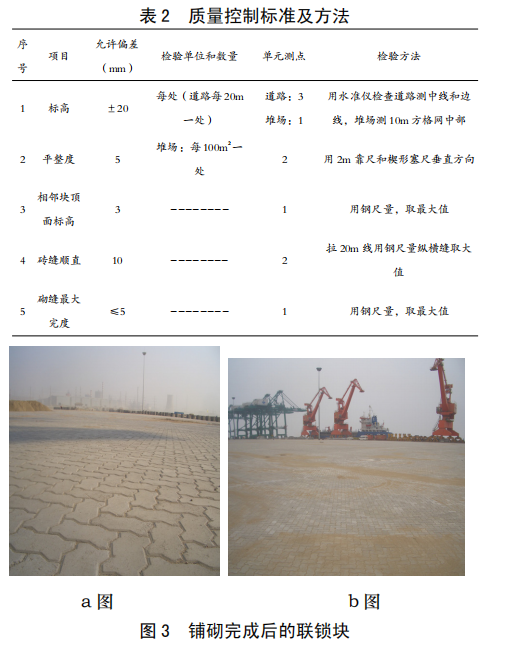

2.联锁块铺面质量控制标准及允许偏差检验数量、方法
(1)联锁块体边角应整齐,不得有裂缝、蜂窝和严重的 麻面。
(2)联锁块体的铺砌、缝宽各灌缝应符合设计要求。
(3)联锁块体的铺砌外观不应有污染、空鼓、翘动、缺 边、掉角和断裂等缺陷。
(4)面层与其它构筑物的联接就符合设计要求,不得有 积水现象。
(5)联锁块的铺砌,其直线和斜线必须顺直。
(6)砂垫层宜用含水量 4%-8%,含泥量不大于 3%的 中粗砂;联锁块之间的填砂宜用含水量不小于 2%的中细砂。
(7)用双轮压路机碾压时,不应有明显轮迹。
四、结束语
该港口堆场工程经过紧张有序的艰苦施工后已经交付使 用,得到了业主、监理单位、水运质监站的高度评价和表扬。 整个联锁块堆场施工质量得到了有效的控制,为以后施工此 类工程提供了可靠的依据及经验,希望在以后的施工中为大 家积累一些经验和参考。
- 上一个:混凝土联锁块在港区堆场中的应用及质量控制
- 下一个:混凝土联锁块的生产工艺及优化研究
新闻资讯
-
2023-10-09 13:56:09
水泥选购常识
-
2023-10-09 13:51:04
扭王字块、四脚空心块安装
-
2023-10-08 17:31:38
联锁块铺装施工方案
-
2023-10-08 17:25:55
联锁块的四个层次是什么意思?
-
2023-10-08 17:16:59
联锁块的计量和比例控制
-
2023-10-08 17:11:11
护面扭王字块定点安放质量控制
